膠粉聚苯顆粒保溫施工流程
一、材料配制
1、界面處理砂漿的配制
2、膠粉聚苯顆粒保溫漿料的配制
可按施工稠度適當調整加水量,攪拌均勻后倒出。應隨攪隨用,在4h內用完。
3、抗裂砂漿的配制
按比例配比攪拌均勻,抗裂砂漿不得任意加水,應在2h內用完。
二、作業條件
1、外墻墻體工程平整度達到要求,外門窗口安裝完畢,經有關部門檢查驗收合格。
2、門窗邊框與墻體連接應預留出外保溫層的厚度,縫隙應分層填塞嚴密,做好門窗表面保護。
3、外墻面上的雨水管卡、預埋鐵件、設備穿墻管道等提前安裝完畢,并預留出外保溫層的厚度。
4、施工用吊籃或?qū)S猛饽_手架搭設牢固,安全檢驗合格。腳架橫豎桿距離墻面、墻角適度,腳手板鋪設與外墻分格相適應。
5、預制混凝土外墻板接縫外應提前處理好。 ·.
6、作業時環境溫度不應低于5℃,風力應不大于5級,風速不宜大于10m/s。嚴禁雨天施工。雨季施工時應做發好防雨措施。
三、施工要點
1、基層墻面處理
墻面應清理干凈無油漬、浮塵等,舊墻面松動、風化部分應剔鑿干凈。墻表面凸起物≥10mm應鏟平。
2、對要求作界面處理的基層應滿涂界面砂漿,用滾刷或掃帚將界面砂漿均勻涂刷。
3、吊垂直、套方找規矩、彈厚度控制線、拉垂直、水平通線,套方作口,按厚度線用膠粉聚苯顆粒保溫漿料作標準厚度灰餅沖筋。

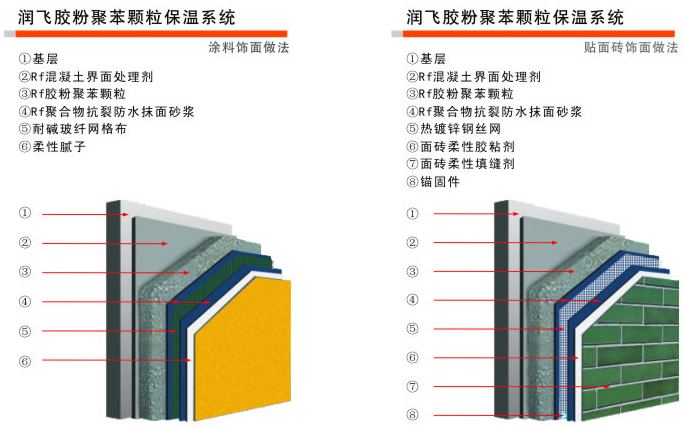

4、膠粉聚苯顆粒保溫漿料的施工。
保溫層一般做法
抹膠粉聚苯顆粒保溫漿料應至少分兩遍施工,每兩遍間隔應在24h以上。后一遍施工厚度要比前一遍施工厚度小。最后一遍厚度留10mm左右為宜。最后一遍操作時應達到?jīng)_筋厚度并用大杠搓平,墻面門窗口平整度應達到本規程的要求。保溫層固化干燥(用手掌按不動表面,一般約5d)后方可進行抗裂保護層施工.
保溫層加強做法
建筑物高度>30m時,應加釘金屬分層條并在保溫層中加一層金屬網(金屬網在保溫層中的位置:距基層墻面距離不宜小于30mm,距保溫層表面距離不宜大于20mm)。具體做法是:在每個樓層處加30mmx,40mmx0.7mm的水平通長鍍鋅輕型角鋼,角鋼用射釘(間距50cm)固定在墻體上。在基層墻面上每間隔50cm釘直徑5mm的帶尾孔射釘一只,用22#鍍鋅鉛絲雙股與尾孔綁緊,預留長度不小于100mm,抹保溫漿料至距設計厚度20mm處安裝鋼絲網(搭接寬度不小于50mm)用預留鉛絲與鋼絲網綁牢并將鋼絲網壓入保溫漿料表層,抹最后一遍保溫漿料找平并達到設計厚度。
5、做分格線條根據建筑物立面情況,分格縫宜分層設置,分塊面積單邊長度應不大于15m。
按設計要求在膠粉聚苯顆粒保溫漿料層上彈出分格線和滴水槽的位置。用壁紙刀沿彈好的分格線開出設定的凹槽。
在凹槽中嵌滿抗裂砂漿,將滴水槽嵌入凹槽中,與抗裂砂漿粘結牢固,用該砂漿抹平茬口。
分格縫寬度不宜小于5cm,應采用成型法施工。具體做法是在保溫層上開好分格縫槽,尺寸比設計要求寬10mm,深5mm,嵌滿抗裂砂漿,網格布應在分格縫處搭接。網格布搭接時,應用上沿網格布壓下沿網格布,搭接網格布寬度應為分格縫寬度。
6、抹抗裂砂漿,鋪貼玻纖網格布。玻纖網格布按樓層間尺寸事先裁好,抹抗裂砂漿一般分兩遍完成,第一遍厚度約3—4mm,隨即抹豎向鋪貼玻纖網格布,用抹子將玻纖網格布壓入砂漿,搭接寬度不應小于50mm。先壓入一側,抹抗裂砂漿,再壓入另一側,嚴禁干搭。玻纖網格布鋪貼要平整無褶皺,飽滿度應達到100%,隨即抹第二遍找平抗裂砂漿,抹平壓實,平整度要求應符合本規程6.3.1的要求。建筑物首層應鋪貼雙層玻纖網格布,第一層應鋪貼加強型玻纖網格布,鋪貼方法與前述相同,但應注意兩層網格布之間抗裂砂漿應飽滿,嚴禁干貼。
7、建筑物首層外保溫墻陽角應在雙層玻纖網格布之間加專用金屬護角,護角高度一般為2m。在第一遍玻纖網格布施工后加入,其余各導陰角、陽角、門窗口角應用雙層玻纖網格布包裹增強,包角網格布單邊長度不應小于15cm。
8、抹完抗裂砂漿后,應檢查平整、垂直及陰陽角方正,對于不符合本規程要求的進行修補。
9、刮柔性耐水膩子應在抗裂保護層干燥后施工,應做到平整光潔。
四、質量檢驗
1、保證項目
所用材料品種、質量、性能應符合設計和本規程規定要求。
保溫層厚度及構造做法應符合建筑節能設計要求。
保溫層與墻體以及各構造層之間必須粘接牢固,無脫層、空鼓、裂縫,面層無粉化,起皮、爆灰等現象。
工程竣工一年后,就按《采暖居住建筑節能檢驗標準》(JGJl32-2001)規定現場抽檢傳熱系數,應符合設計要求。
2、基本項目
表面平整、潔凈,接茬平整,無明顯抹紋,線角,分格條順直、清晰。
墻面所有門窗口、孔洞、槽、盒位置和尺寸正確,表面整齊潔凈,管道后面抹灰平整。
分格條(縫)寬度、深度均勻一致,條(縫)平整光滑,棱角整齊,橫平豎直,通順。滴水線(槽)流水坡向正確,線(槽)順直。
外墻面磚的粘貼
在外保溫施工完畢后,可進行外墻面磚的粘貼,應當使用專用面磚膠粘劑進行粘貼,其施工工藝與一般外墻面磚粘貼工藝大致相同,不同之處在在于粘貼砂漿的厚度不宜過厚,粘結厚度為4-5毫米。
1、面磚勾縫時,應使用專用面磚勾縫材料,以防止墻面出現裂縫。
2、對粘貼面磚的建議
面磚的重量不宜大于35kg/m²,且面積不宜大于10000mm²/塊。 |
