無機;⒅楸叵到y(tǒng)(施工流程)
一、材料配制
1、2cm無機微珠保溫漿料的配制:
先將100kg水倒入砂漿攪拌機內,然后倒入無機微珠保溫漿料母料攪拌3-5min,再加入無機;⒅檩p骨料攪拌5分鐘即可使用。漿料應隨攪隨用,在4h內用完。
2、聚合物抗裂砂漿的配制
將聚合物抗裂砂漿膠粉與水按4:1重量比配制,用電動攪拌器攪拌均勻,一次配制用量以二小時內用完為宜;配好的料注意防曬避風,超過可操作時間不準再度加水使用。
二、作業條件
1、結構工程驗收完畢,方可進行保溫施工。
2、門窗框己安裝完畢并經驗收合格,有完好的保護膜。
3、管道穿越的墻洞,應及時安放套管并用1:3水泥砂漿填塞密實;暗埋管線、線槽盒、消火栓箱、配電箱安裝完畢,并對露明部分進行保護。
4、預埋鐵件位置、標高正確,做好防腐、防銹處理。
三、施工要點
1、基層墻面處理
用鋼絲刷清除基層墻面浮灰、油漬等,再用軟刷掃干凈。
2、吊垂直、套方找規矩,彈厚度控制線,拉垂直、水平通線、套方作口,按厚度線用水泥砂漿作標準厚度灰餅。

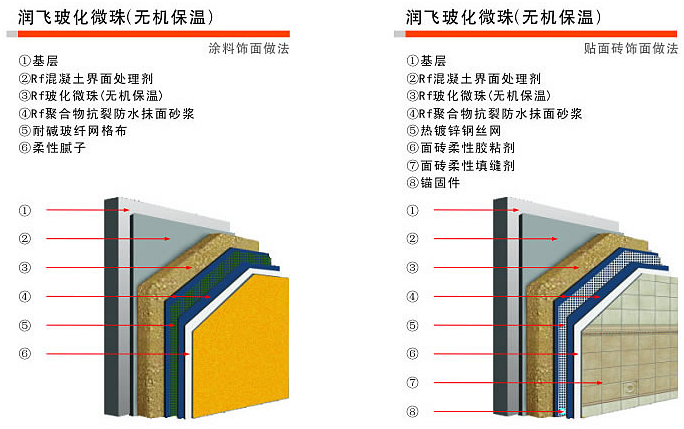

3、無機保溫漿料的施工
1)用水泥砂漿做灰餅,控制保溫層的平整度。
2)抹無機保溫漿料每遍施工厚度不應超過20mm,第二遍間隔應在24h以上,后一遍施工厚度不應大于前一遍施工厚度,最后一遍厚度留10mm左右為宜,每抹完一個墻面,用大杠刮平找直后用鐵抹子壓實趕平。
3)保溫層固化干燥(用手掌按不動表面)后方可進行抗裂保護層施工。
4、抹抗裂砂漿,鋪貼玻纖耐堿網格布
玻纖網格布按墻體尺寸事先裁好,抹抗裂砂漿一般分兩遍完成,第一遍厚度2mm左右,隨即抹豎向鋪貼玻纖網格布,用抹子將玻纖網格布壓入砂漿,搭接寬度不應小于50mm。先壓入一側,抹抗裂砂漿,再壓入另一側,嚴禁干搭。玻纖網格布鋪貼要平整無褶皺,飽滿度應達到100%,隨即抹第二遍找平抗裂砂漿,厚度小于2mm左右,抹平壓實、平整。
5、內陽臺窗框陽角部分,應采用水泥砂漿做護角,并包貼玻纖耐堿網格布,以增強陽角的抗沖擊力。 (具體見窗口做法圖)
6、陽臺窗框四周部分,應采用水泥砂漿收口,并包貼玻纖耐堿網格布,以增強抗沖擊力。
7、分格線條做法:根據建筑物立面情況,分格縫宜分層設置,分塊面積單邊長度應不大于15m。按設計要求在無機微珠保溫漿料層上彈出分格線的位置。用壁紙刀沿彈好的分格線開出設定的凹槽。在凹槽中嵌滿抗裂砂漿,將裁好寬度為10-15厘米的網格布壓入凹槽中,再填滿抗裂砂漿,后將分格線條嵌入凹槽中,與抗裂砂漿粘結牢固,用該砂漿抹平茬口。網格布應在分格縫處搭接。網格布搭接時,應用上沿網格布壓下沿網格布。
8、裝飾層建議采用柔性膩子,膩子應在保溫及抗裂層干燥后方可施工。
四、質量檢驗
(一)保證質量
1、所有材料品種、質量、性能應符合設計要求和本規程規定性能指標。
2、保溫層厚及構造做法應符合甲方合同要求。
3、保溫層與墻體以及各構造層之間必須粘結牢固,無脫層、空鼓及裂縫,面層無粉化、起皮、爆灰。
(二)基本項目
1、表面平整、潔凈,接茬平整、線角順直、清晰,毛面紋路均勻一致。
2、邊角符合施工規定,表面光滑、平順、門窗框與墻體間縫隙填塞密實,表面平整。
3、空洞、槽、盒位置和尺寸正確、表面整齊、潔凈,管道后面平整。 |
